德国曼派MANPAI电采暖的设计安装

     MANPAI电采暖潜心为客户设计适合的电热地板供暖系统。在经计算得出热需求的基础上,按照比例绘制地板设计图,铺设地热电缆 。

     MANPAI电采暖电热地板供暖系统具有特色的双芯单向的设计结构只使用一 根连接电缆,节约了宝贵的安装时间和材料!

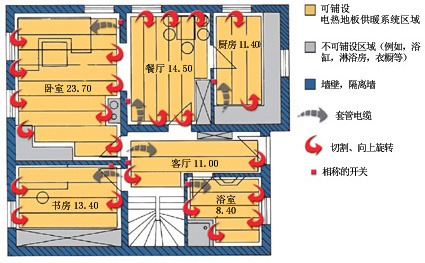

■.只有空地上才需要安装发热电缆。换言之确定堆放家具等其它设施的区域(例如浴缸,淋浴房,衣橱等)可以排除不予考虑。

■.保证电热地板供暖系统经济运行良好的隔热措施,这里特指地板的隔热性能。

■.浴室,淋浴房,温室和具有当地气候条件或构造条件特殊性的区域需要增补 加热手段。

电采暖安装

MANPAI几乎可以将电热地板供暖系统安装在任何地方。唯一的要求就是需要一个接电盒(含一个30毫米故障电流保护开关)。

地热电缆必须按照安装设计图指定区域铺设,然后埋入水泥或砂浆层上,可避免供热元件受到破坏。必须注意地板的特性、加热和调节,根据安装和操作说明书的要求进行。

安装完成后,电热系统移交给用户。移交的资料包括安装设计图、质量保证卡、加热和调节使用说明书以及电热系统功能的介绍资料。

德国MANPAI电地暖施工步骤

1.铺设绝热保温层——聚苯乙烯挤塑板

铺设前先将场地打扫干净,然后将聚苯乙烯保温板铺设在平整干净的结构面上。地暖系统铺设时应切割整齐,保温板间不得有间隙,并用胶带粘接平顺。

2.铺设聚脂真空镀铝膜

铺设镀铝膜时,必须平整覆盖整个保温板,并用胶带固定。
3.铺设地暖系统中的钢丝网

将钢丝网铺设在聚脂真空镀铝膜上,接头处应用绑扎带(或塑料卡钉)捆扎牢固,钢丝网之间应搭接并绑扎固定。

4.铺设发热电缆

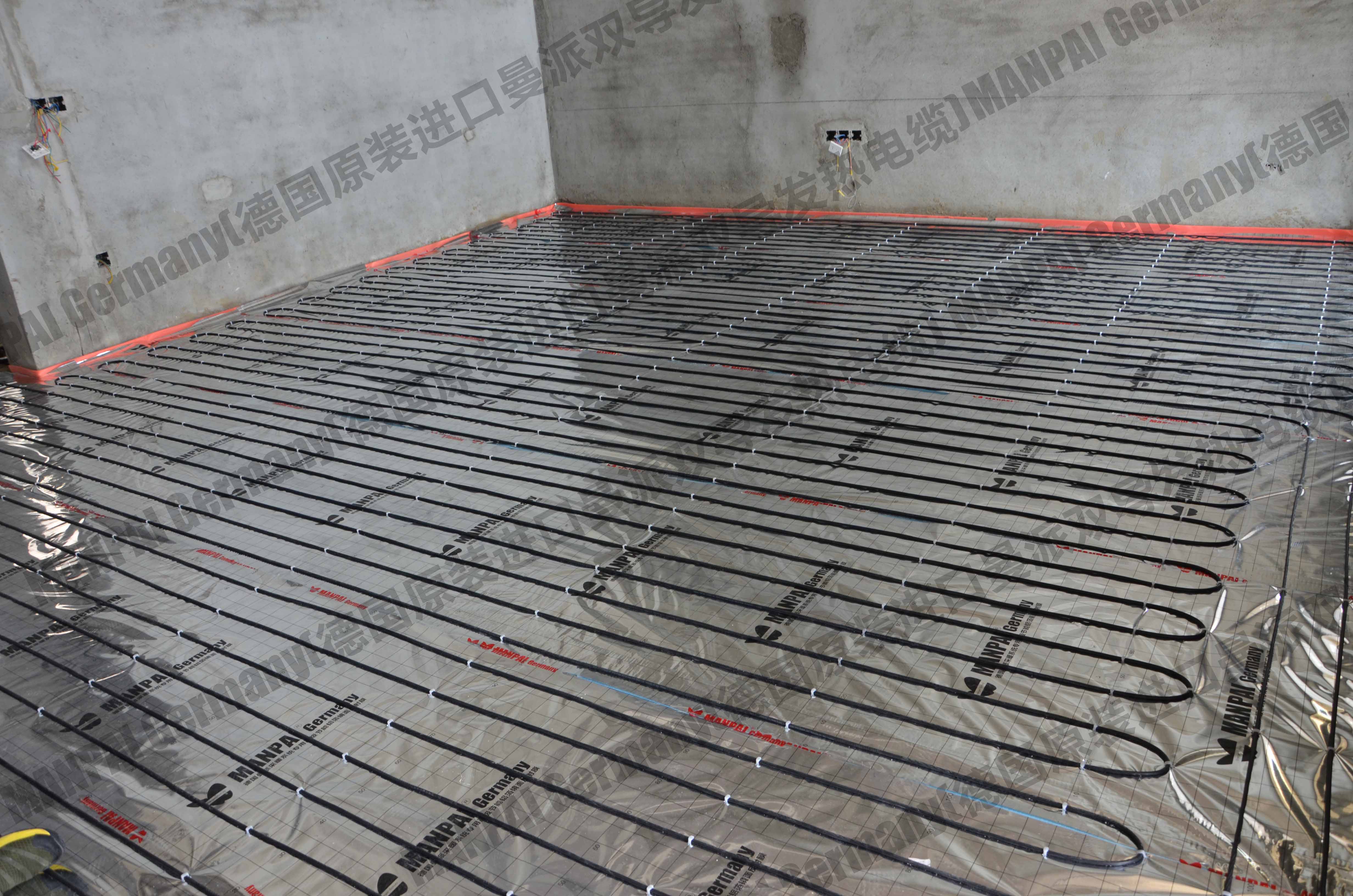

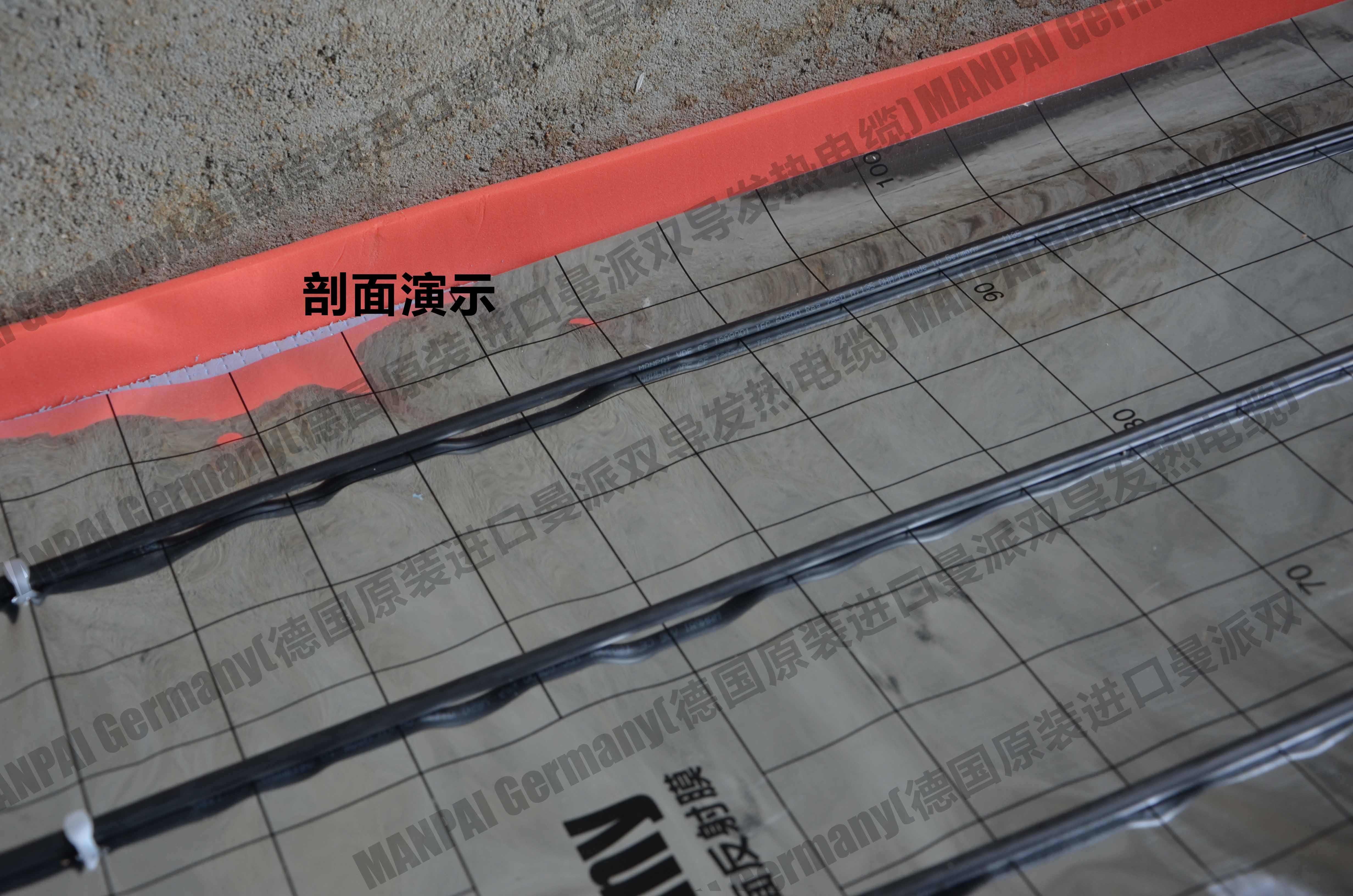

发热电缆必须按设计图纸要求间距铺设在钢丝网上,最小弯曲半径为5倍电缆直径,发热电缆铺设应美观、平直,不允许摔打发热电缆。

固定方式: 用绑扎带(或塑料卡钉)将发热电缆固定在钢丝网上。

5.发热地暖电缆测试

铺设完毕后,按图纸检查是否符合设计要求并用万用表和摇表检测每一套发热电缆的电阻值和绝缘电阻值是否正常,确保发热电缆无短路、断路现象。然后通电检测发热电缆的发热效率。

6.填充混凝土填充层(由装潢施工队完成)

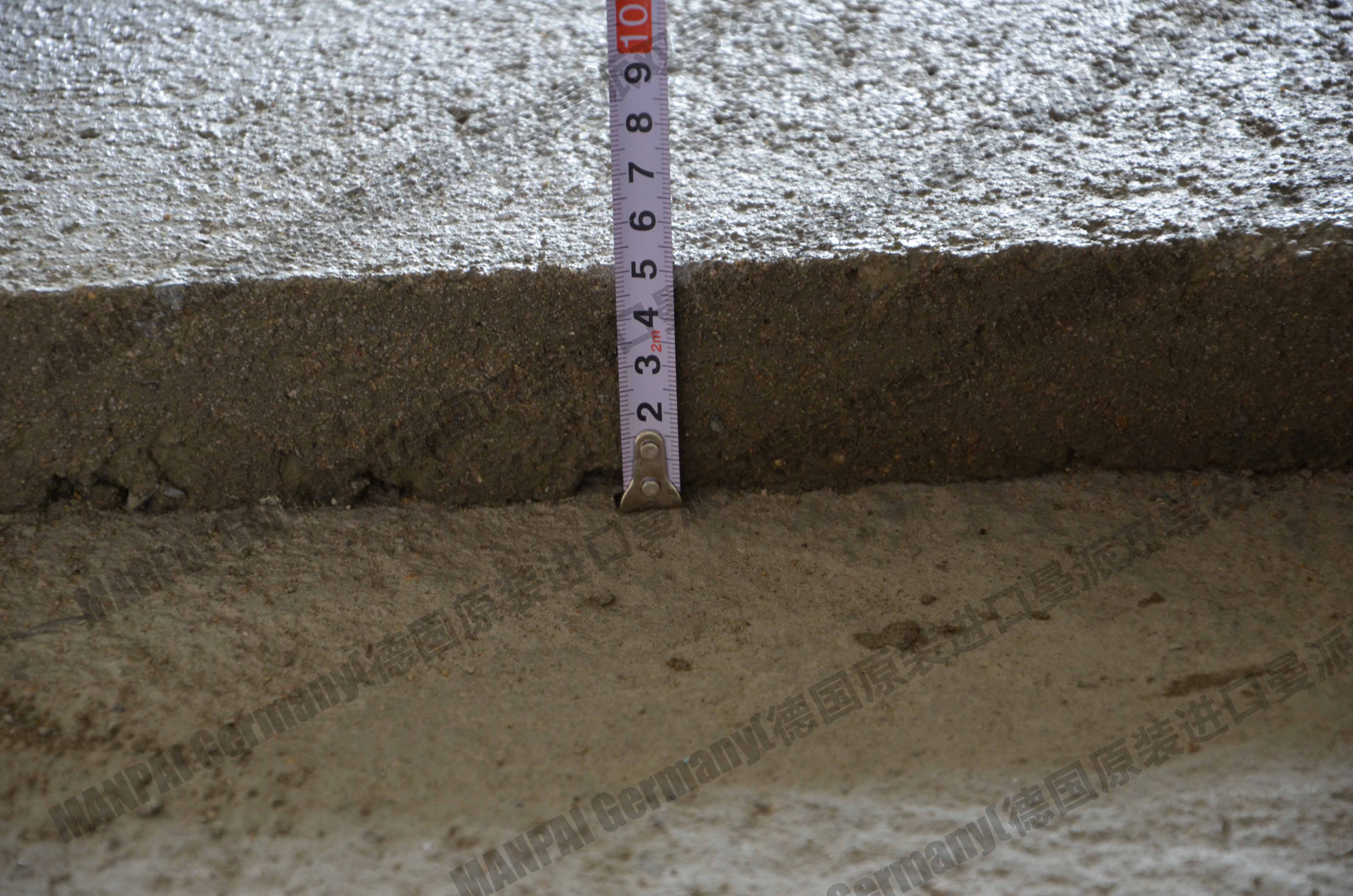

填充层厚度宜在25mm-50mm之间且均匀,浇筑后应用木制工具轻轻夯实,不许大力粗夯;地暖系统中的填充层完工后48小时内不许上人踩踏,填充层施工完毕后的地面严禁剔凿、重载。

7.电缆再次测试

填充层施工完毕后,再用万用表和摇表检测每根电缆,以检查发热地暖电缆在施工过程中有无损坏。

8.铺设地面装饰材料(由装潢施工队完成)

铺设地面装饰材料时严禁在铺有发热电缆的区域进行装饰材料的切割;严禁在有发热电缆的区域打钉。

9.再次测试电缆

地面装饰材料铺设完毕后,再用万用表和摇表检测每一根发热电缆,以检查发热电缆在地面装饰材料施工过程中有无损坏。

10.地暖系统中的温控器安装

应在工程交付使用前安装,以免破坏;安装时以地暖温控器安装使用说明书为准;安装后通电检测。

11.〖地暖系统〗运行调试

必须在混凝土填充层养护期满后(一般为21天)才能开始通电调试。首次启动、调试发热电缆供暖系统(地暖系统)时,应将系统设定在5℃- 10℃低温范围运行一段时间,然后逐步调升温度,直至达到采暖舒适温度。温控器的调试应按不同种类温控器安装调试说明书进行。

安装时注意事项

■.铺设发热电缆前先用万用表和摇表测量发热电缆的电阻及绝缘电阻是否正常。电阻视发热电缆型号而定,从20至1000欧姆不等;绝缘电阻应在2兆欧以上。

■.切勿在环境温度低于-5℃时安装。

■.安装时地暖电缆线发硬(由于环境温度低),首先将盘绕的加热电缆解散,分开,然后通电几分钟升温到可以使用为止。千万不可在加热电缆还处于盘绕成圈状态时就通电加温。

■.如果必须安装在(座便器、安装门吸等)有可能遭受损坏的地方,则必须采取切实措施对加热电缆加以保护。

■.加热电缆之间绝不能在任何地方有相互接触,交叉或者重叠的情况。这将造成加热电缆产生过热的现象。

■.加热地暖电缆必须与任何易燃物分开13mm(包括易燃隔离物),以确保避免发生火灾。

■.如果加热电缆总的连接负载功率大于恒温器的最大负载功率,则加热电缆必须通过多个恒温器进行控制,或者通过中间继电器连接控制。

■.温控探头应固定在线缆之间,与线缆的距离不小于线缆的平均铺设间距的2/3。
